Taryfa budowlana - Jak nie przepłacić za prąd na budowie?
Taryfa budowlana: uniknij pułapek! Dowiedz się, kiedy wybrać przyłącze tymczasowe, jak nie przepłacać i obniżyć koszty prądu na budowie.
Na budowie prąd potrafi zaskoczyć bardziej niż sam zakres prac. W praktyce najwięcej kosztują nie same kilowaty, tylko zły wybór przyłącza, niepotrzebne opłaty stałe i spóźniona zmiana rozliczeń po zakończeniu robót. Właśnie dlatego temat taryfa budowlana warto rozebrać na konkrety: co to znaczy w polskich realiach, kiedy opłaca się rozwiązanie tymczasowe i jak nie przepłacić po odbiorze domu.
Najważniejsze rzeczy, które warto wiedzieć od razu
- Na etapie budowy najczęściej wchodzi w grę zasilanie w grupie C, a nie zwykła domowa grupa G.
- Rozwiązanie tymczasowe przyspiesza start prac, ale po zakończeniu budowy zwykle trzeba przejść na rozliczenie docelowe.
- W cennikach różnica między budową a domem bywa duża, a obok ceny za kWh dochodzą też opłaty stałe.
- Przyłącze docelowe ma sens, jeśli możesz poczekać kilka lub kilkanaście miesięcy i chcesz uniknąć podwójnej roboty.
- Po zakończeniu budowy warto od razu uporządkować dokumenty, bo zostawienie starego rozliczenia zwykle oznacza niepotrzebne koszty.
Na czym polega zasilanie budowy i dlaczego zwykle wpada do grupy C
Najprościej mówiąc, chodzi o prąd dla placu budowy: betoniarki, elektronarzędzi, oświetlenia, czasem kontenera biurowego albo ogrzewania technologicznego. To nie jest zwykłe zużycie domowe, więc w praktyce rozliczenie trafia do grupy taryfowej dla odbiorców biznesowych lub pozadomowych. Ja zwykle zaczynam od tej jednej obserwacji: budowa nie ma zachowywać się jak mieszkanie, tylko jak miejsce pracy, często z dużymi skokami poboru energii.
W polskich realiach najczęściej spotkasz oznaczenia typu C11, C12a albo C12b. Symbol C oznacza rozliczenie po stronie grup „firmowych” lub „pozadomowych”, a liczby mówią, czy stawka jest stała przez całą dobę, czy dzielona na strefy godzinowe. Dla placu budowy najczęściej wygrywa prostota, dlatego wielu inwestorów wybiera wariant całodobowy, a tylko część sensownie korzysta z taryf ze strefami.
| Symbol | Jak to działa w praktyce | Kiedy ma sens |
|---|---|---|
| C11 | Jedna stawka przez całą dobę | Gdy prace są rozrzucone w czasie i nie chcesz pilnować okien godzinowych |
| C12a | Dwie strefy, z tańszą energią w określonych godzinach | Gdy da się przesunąć cięższe prace poza droższe godziny |
| C12b | Wyraźnie premiuje godziny nocne i część popołudnia | Gdy plac działa mocniej wieczorem lub w nocy |
| G11 | Strefa domowa, zwykle po zakończeniu inwestycji | Dopiero wtedy, gdy obiekt jest gotowy do normalnego użytkowania |
Wniosek jest prosty: na budowie nie szuka się „magicznie tańszego prądu”, tylko dopasowuje rozliczenie do realnego trybu pracy. I właśnie od tego zależy, czy lepiej postawić na zasilanie tymczasowe, czy od razu iść w rozwiązanie docelowe.
Kiedy wybrać przyłącze tymczasowe, a kiedy od razu docelowe
Jeżeli budowa ma ruszyć szybko, przyłącze tymczasowe bywa najrozsądniejsze. Daje prąd od ręki lub szybciej niż pełna inwestycja w docelowe zasilanie, a to na placu budowy często decyduje o tempie prac. Z drugiej strony trzeba uczciwie powiedzieć, że to rozwiązanie nie kończy tematu, tylko go rozdziela na dwa etapy: najpierw budowa, potem przejście na docelowe rozliczenie.
Jak pokazuje TAURON Dystrybucja, zasilanie placu budowy może działać na dwa sposoby: przez przyłącze tymczasowe albo przez przyłącze docelowe, które od początku przygotowujesz także do późniejszego użytkowania domu. To ważne rozróżnienie, bo przy dłuższej inwestycji często bardziej opłaca się przeczekać formalności i zrobić raz porządnie, niż płacić za prowizorkę, a potem za przebudowę całej instalacji.
- Przyłącze tymczasowe ma sens, gdy liczy się start prac i nie chcesz czekać na pełną realizację.
- Przyłącze docelowe ma sens, gdy inwestycja jest dłuższa i od początku chcesz przygotować dom do końcowego użytkowania.
- Rozwiązanie mieszane bywa najlepsze, gdy szybko potrzebujesz prądu, ale jednocześnie składasz wniosek o docelowe przyłączenie na później.
- Wariant docelowy od razu jest lepszy, jeśli wiesz, że budowa potrwa i nie chcesz wracać do tematu po kilka razy.
W praktyce decyzja zależy głównie od czasu. Na niektórych obszarach realizacja przyłączenia docelowego może trwać od kilku do kilkunastu miesięcy, więc ja zawsze radzę zacząć formalności wcześniej, nawet jeśli budowa dopiero się rozkręca. To prowadzi nas do pytania, które najbardziej interesuje większość inwestorów: ile to wszystko realnie kosztuje.

Ile to kosztuje i skąd bierze się wysoki rachunek
Największy błąd, jaki widzę u osób planujących budowę, to skupienie się wyłącznie na cenie za samą energię. Na rachunek składają się też opłaty stałe, dystrybucja, elementy handlowe i czas trwania inwestycji. Im dłużej trwa plac budowy, tym bardziej zaczyna boleć nie tylko cena kilowatogodziny, ale też wszystko dookoła niej.
Żeby nie mówić ogólnikami, spójrzmy na konkretny przykład. W cenniku Enei obowiązującym od 1 lutego 2026 r. energia w G11 kosztuje 0,6187 zł/kWh brutto, a w C11 1,0984 zł/kWh brutto. Różnica to 0,4797 zł na każdej kilowatogodzinie, czyli około 77%. Przy zużyciu 1000 kWh daje to już prawie 480 zł samej różnicy na energii, bez patrzenia na opłaty dodatkowe.
| Wariant | Cena energii brutto | Co z tego wynika |
|---|---|---|
| G11 | 0,6187 zł/kWh | Niższy koszt energii, ale to rozliczenie dla normalnego użytkowania po zakończeniu budowy |
| C11 | 1,0984 zł/kWh | Wyraźnie droższa energia, ale prostsze rozliczenie na placu budowy |
| Różnica przy 1000 kWh | 479,70 zł | To skala, przy której widać, że „budowlany” prąd naprawdę potrafi kosztować |
Do tego dochodzą opłaty stałe. W tym samym cenniku opłata handlowa dla C11 wynosi 43,05 zł brutto miesięcznie, więc przy małym zużyciu rachunek potrafi wyglądać nieproporcjonalnie wysoko. I tu jest sedno: na budowie nie przegrywasz tylko przez drogi prąd, ale przez to, że płacisz za sam fakt utrzymania rozliczenia, nawet gdy energia schodzi wolniej niż zakładałeś. Gdy wiesz już, skąd biorą się koszty, łatwiej dobrać wariant, który nie będzie Cię niepotrzebnie dusił finansowo.
Jak dobrać wariant do tempa i charakteru robót
Ja zwykle patrzę na to bardzo praktycznie: czy plac budowy działa jak mały zakład, czy jak chaotyczny zestaw prac wykonywanych falami. Jeśli prace są rozciągnięte na różne godziny, najbezpieczniejszy jest C11. Jeśli możesz przesunąć część energochłonnych robót w tańsze okna, warto rozważyć strefy czasowe. To nie jest decyzja „na oko”, tylko zwykłe dopasowanie taryfy do rytmu budowy.
| Wariant | Dla kogo | Najważniejszy plus | Największe ograniczenie |
|---|---|---|---|
| C11 | Budowy z nieregularnym zużyciem | Prostota i brak pilnowania godzin | Nie daje zysku z przenoszenia pracy na noc |
| C12a | Plac, na którym da się planować cięższe prace | Możliwość tańszego zużycia w wybranych godzinach | Wymaga dyscypliny i planowania harmonogramu |
| C12b | Roboty intensywne wieczorem lub nocą | Lepsze wykorzystanie nocnych okien | Nie każda ekipa realnie pracuje w takich godzinach |
| G11 | Dom po odbiorze i normalnym użytkowaniu | Rozliczenie odpowiadające stałemu zamieszkaniu | Na etapie budowy zwykle nie jest właściwym wyborem |
W Enei C12a daje tańszą energię w oknach, które zmieniają się sezonowo, a C12b premiuje bardziej nocne zużycie. To ma sens wtedy, gdy naprawdę możesz sterować pracą urządzeń, a nie tylko „teoretycznie” przesunąć betonowanie czy osuszanie. Innymi słowy: jeżeli harmonogram budowy jest sztywny, prosty wariant zwykle wygrywa z bardziej złożonym, nawet jeśli na papierze wygląda drożej albo mniej nowocześnie.
Jak przejść przez formalności bez przestoju
Na papierze wszystko wygląda banalnie, ale w praktyce to właśnie formalności najczęściej blokują start robót. Potrzebujesz tytułu prawnego do działki, odpowiednich dokumentów budowlanych i poprawnie przygotowanej instalacji placu budowy. Bez tego możesz mieć projekt i ekipę, a i tak nie uruchomisz zasilania w rozsądnym terminie.
- Określ, ile energii potrzebujesz i czy ma to być rozwiązanie tymczasowe, czy od razu docelowe.
- Zbierz dokumenty do działki i budowy, w tym pozwolenie albo zgłoszenie, jeśli jest wymagane.
- Złóż wniosek o przyłączenie i wskaż, jak ma wyglądać zasilanie placu.

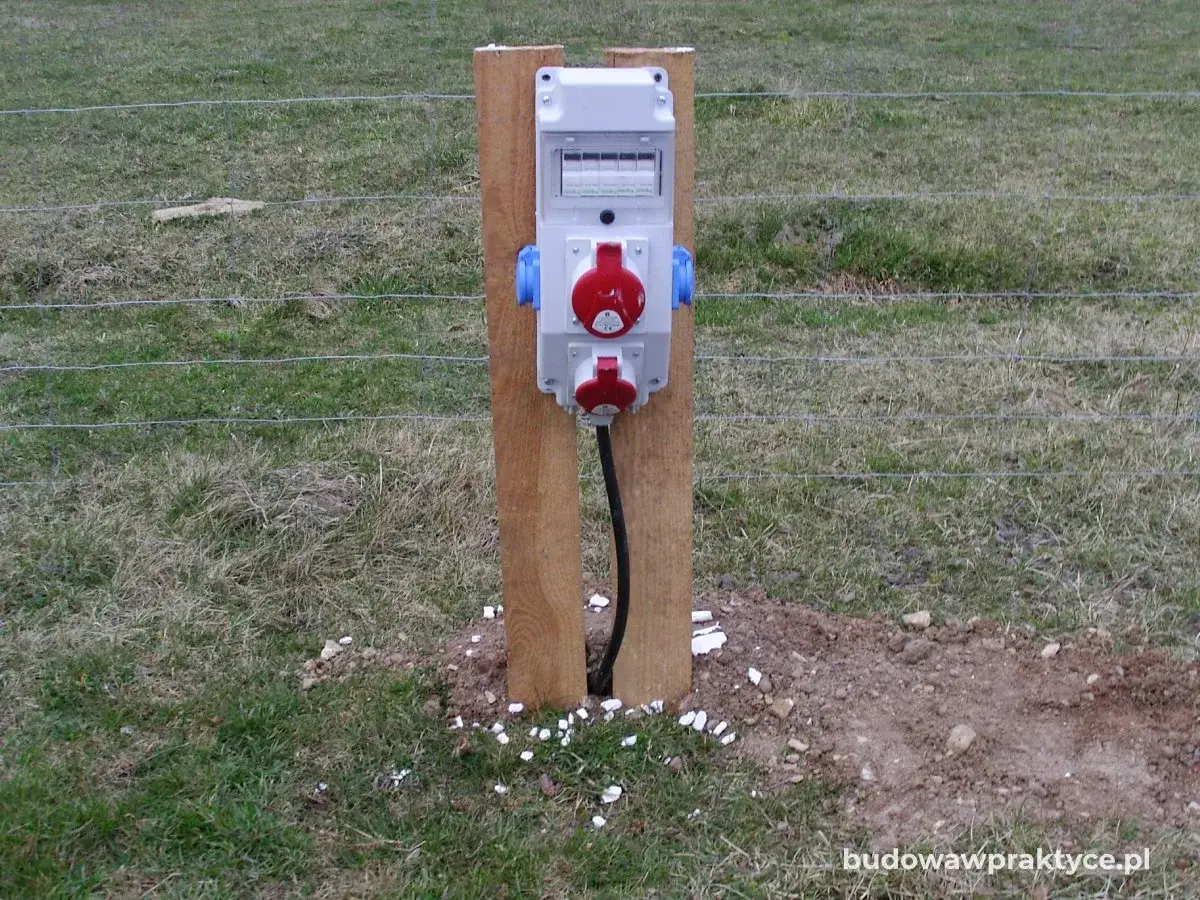

- Zleć elektrykowi wykonanie skrzynki budowlanej, zabezpieczeń i uziemienia.
- Ustal z operatorem, kiedy możliwa będzie zmiana z rozliczenia budowlanego na docelowe.
- Po zakończeniu robót przygotuj oświadczenia i dokumenty potwierdzające stan instalacji.
Z perspektywy praktyka najważniejsze jest jedno: nie odkładaj przyłącza docelowego na koniec budowy. Jeśli wiesz, że dom będzie wymagał później normalnego zasilania, złóż odpowiednie wnioski wcześniej, bo sama realizacja może zająć od kilku do kilkunastu miesięcy. Po zakończeniu budowy trzeba też pamiętać, że przy zmianie z grupy C na G zwykle potrzebne są dodatkowe oświadczenia, a jeśli zmieniasz moc przyłączeniową, sprawa robi się tak naprawdę nowym procesem.
Jak obniżyć koszt prądu na budowie bez ryzykownych skrótów
Najtańsza energia to nie ta, której nie da się wyliczyć, tylko ta, której nie marnujesz. Brzmi banalnie, ale na budowie ten banał potrafi uratować setki złotych miesięcznie. Ja zawsze zaczynam od prostych rzeczy, bo to one dają największy efekt bez kombinowania z instalacją.
- Planuj najcięższe prace w godzinach, które są dla Ciebie korzystniejsze, jeśli masz taryfę ze strefami.
- Nie zostawiaj urządzeń grzewczych i osuszaczy „na wszelki wypadek” przez całą dobę.
- Dobierz moc umowną do realnych potrzeb, bo zbyt wysoka może sztucznie podbijać opłaty stałe.
- Sprawdzaj, czy oświetlenie placu nie pracuje dłużej niż powinno.
- Kontroluj odczyty licznika co najmniej raz w miesiącu, zamiast czekać na zaskoczenie na fakturze.
- Jeśli masz trójfazowe zasilanie, pilnuj równomiernego obciążenia faz, bo źle rozłożone urządzenia potrafią pogorszyć komfort pracy i bezpieczeństwo instalacji.
Warto też unikać pozornych oszczędności. Tanie przedłużacze, przypadkowe rozgałęźniki albo zbyt słabe zabezpieczenia nie obniżą rachunku, tylko zwiększą ryzyko awarii. A awaria na budowie kosztuje zwykle więcej niż kilka dodatkowych złotych za sensownie zorganizowane zasilanie. Dlatego oszczędzanie ma sens tylko wtedy, gdy poprawia organizację pracy, a nie maskuje problem.
Co zapamiętać, zanim podpiszesz umowę na budowę
Najlepszy wybór zależy od tego, jak długo potrwa inwestycja i jak szybko potrzebujesz prądu. Jeśli zależy Ci na starcie prac, rozwiązanie tymczasowe jest pragmatyczne, nawet jeśli droższe. Jeśli masz czas i chcesz uniknąć podwójnych formalności, przyłącze docelowe od początku bywa po prostu rozsądniejsze.
Po zakończeniu budowy nie warto przeciągać przejścia na normalne rozliczenie. To moment, w którym znikają większość argumentów za droższym wariantem, a zostają już tylko koszty. Najpraktyczniej myśleć o tym tak: prąd na placu budowy ma pomagać w budowie, ale nie powinien zacząć finansować jej dłużej, niż to naprawdę konieczne.
Jeśli chcesz podejmować decyzję bez zgadywania, najpierw porównaj czas realizacji przyłącza, potem realne zużycie energii i dopiero na końcu sam cennik. Taka kolejność zwykle prowadzi do wyboru, który jest i wygodny, i opłacalny.
Najczęściej zadawane pytania
Kliknij pytanie, aby zobaczyć odpowiedź
Taryfa budowlana (grupa C) jest przeznaczona dla placów budowy, gdzie zużycie energii jest nieregularne i często wyższe niż w gospodarstwach domowych (grupa G). Ma to związek z zasilaniem elektronarzędzi i maszyn, a nie codziennym użytkowaniem.
Przyłącze tymczasowe jest dobre, gdy liczy się szybki start prac. Docelowe, jeśli budowa potrwa dłużej i chcesz uniknąć podwójnych formalności. Warto złożyć wniosek o docelowe wcześniej, bo realizacja może trwać miesiącami.
Taryfa budowlana (C) jest zazwyczaj droższa za kWh niż domowa (G). Do tego dochodzą wyższe opłaty stałe. Różnica w cenie za energię może wynosić nawet kilkadziesiąt procent, co znacząco podnosi rachunki.
Planuj prace energochłonne w tańszych strefach (jeśli masz taryfę strefową), nie zostawiaj urządzeń włączonych bez potrzeby i dobierz moc umowną do faktycznych potrzeb. Regularnie kontroluj zużycie i unikaj pozornych oszczędności na sprzęcie.
